4.2 안전관리계획

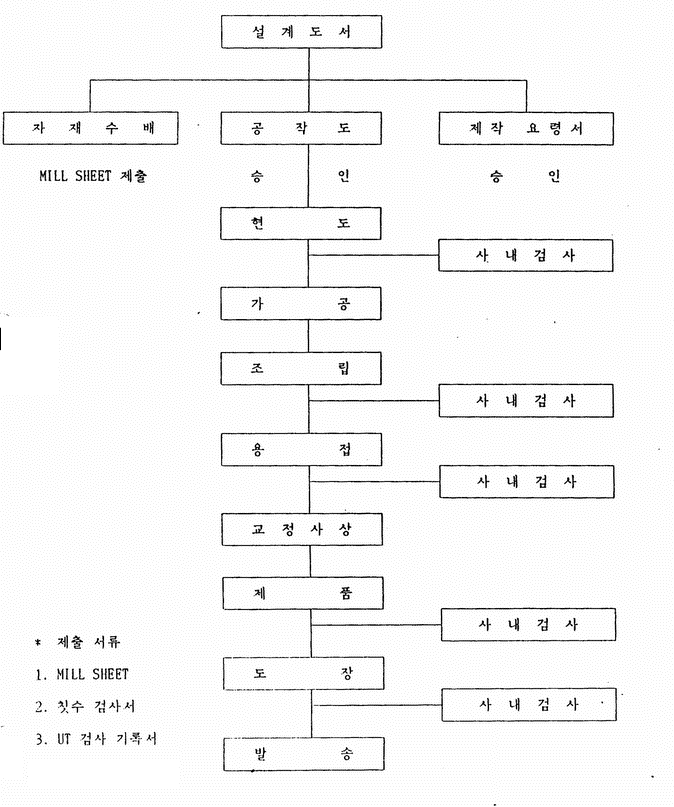

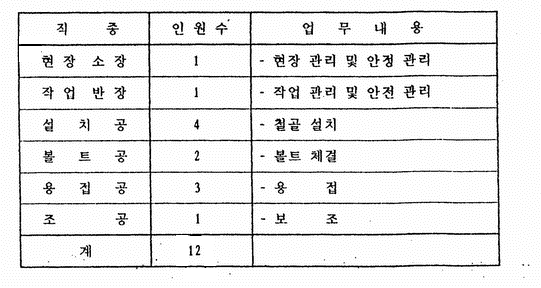

(1) 안전관리체계 : 본 공사의 안전 관리 체계는 본 공사의 제작, 설치 관리 체계에 준한다.
(2) 개인안전장구
(2.1) 개인 안전 장구류는 검정품(노동 과학 연구소의 “검”자 표시 있음)을 사용하며 수시로 장구의 훼손 여부를 확인한다.

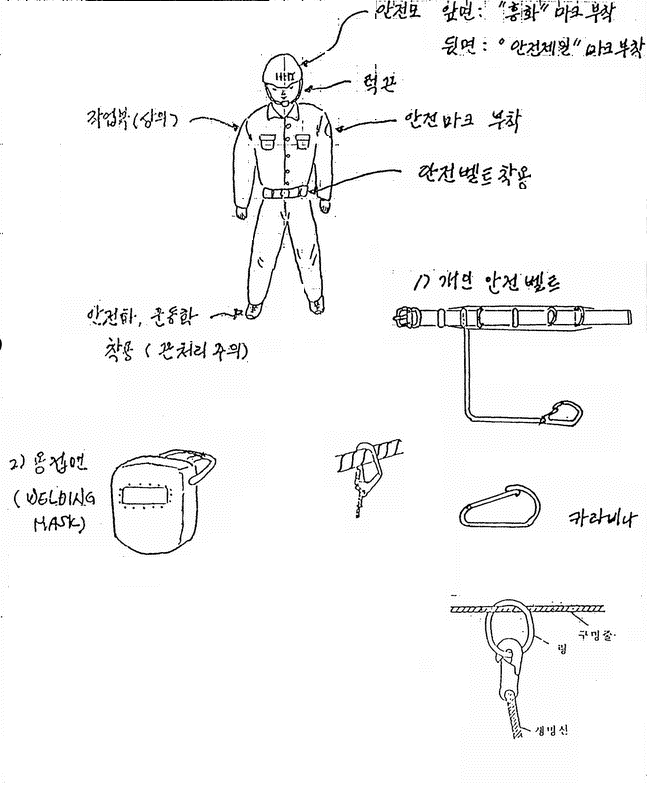

(2.2.1) 안전모 : 낙하, 감전 방지용, 추락 방지용
(2.2.3) 보안경(일반용, 용접 및 그라이딩용)
(2.2.4) 안전 밸트(수평, 수직 이동용과 고소 작업용)

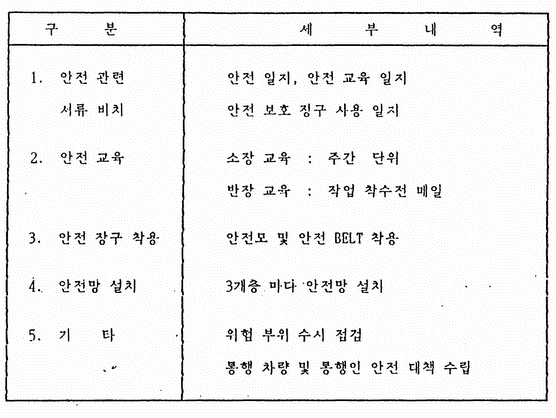

(3) 추락 재해 예방 시설

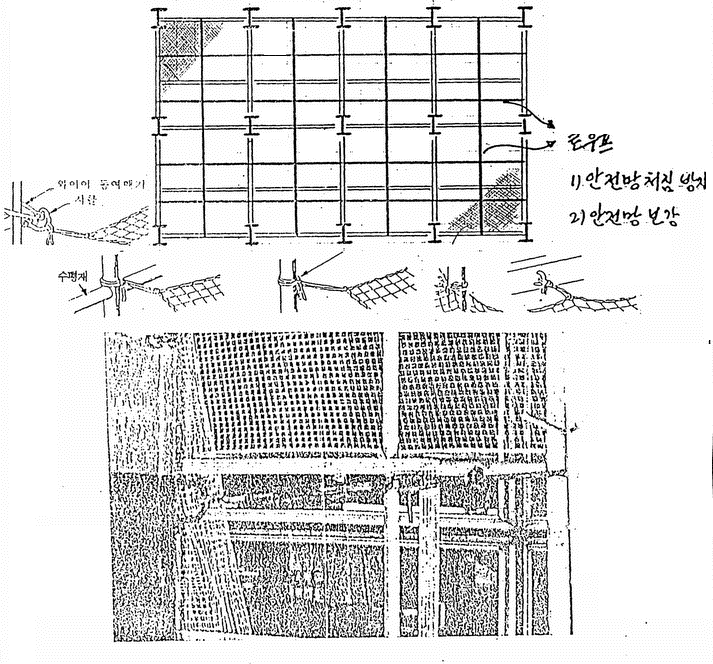

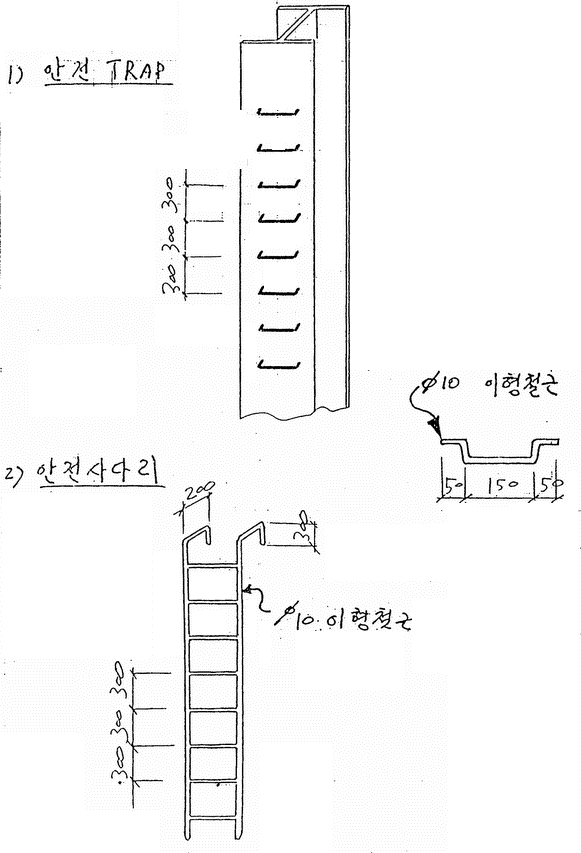

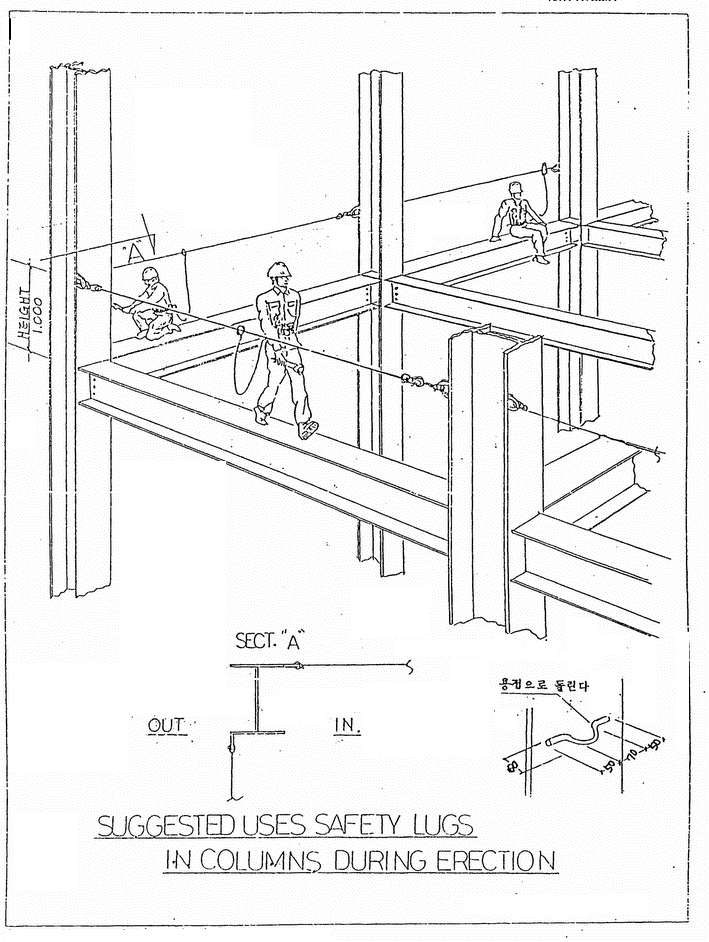

(3.1) 별첨#1의 그림과 같이 외부 COLUMN의 각층 1M 높이에 안전 ROPE를 설치하고 이에 안전벨트를 연결하여 이동 및 고소작업에 임한다.

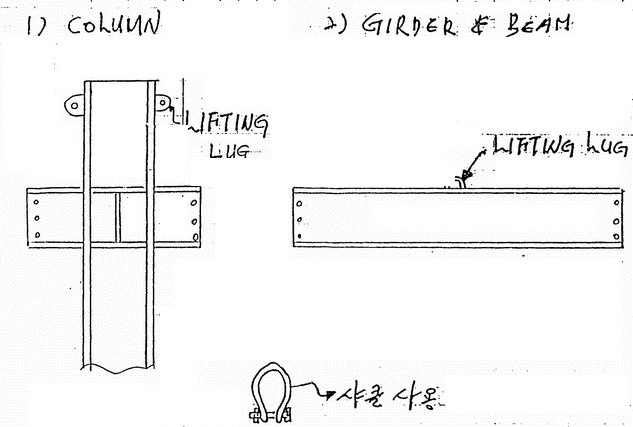

(3.2) 안전 로프 설치용 LUG는 SHOP-DWG에 반영하여 현장 제작 설치한다.
(3.3) 통로 사다리는 견고한 재질로 만들고 양호한 상태로 있어야 하며 금속 사다리는 전기장치가 있는 곳에서는 사용할 수 없고 목재 사다리를 사용한다. 모든 일직선 사다리는 수직에서 직각 또는 30°이내의 각을 이루도록 한다.

(3.4) 안전로프와 벨트로 안전작업이 불가한 곳에는 달비계를 설치하며 최소 Ø10mm 강철 와이어를 사용 달비계를 고정한다.
(4) 낙하물 재해 예방 시설
(4.1) 낙하물 방지망은 작업층보다 2~3개 층 아래에 각 절별로 상향 이동 설치함을 원칙으로 한다.
(4.2) 낙하물 방지망은 양호한 상태의 것을 사용하며 강도 등의 규정이 없는 제품은 사용하지 않고 수시로 훼손 여부를 확인한다.
(4.3) 낙하물 방지망은 외각 GIRDER, BEAM에 로프로 묶어 고정한다.
(4.4) 소형자재(BOLT류, SPLICE, PLATE등)의 고소운반용으로 자재운반용 박스와 바스켓을 사용한다.
(5) 감전 재해 예방시설(원청 지원 사항)

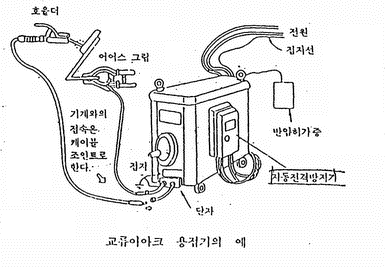

(5.2) 자동 전격 방지기 : 교류 아이크 용접기는 위험기기로서 안전보호 장치를 부착하지 않고는 사용할 수 없으며 반드시 노동부 검정승인을 득한 기기품을 사용해야 한다.
(6) 화재 재해 예방 시설
(6.1) 용접 작업용 불티 방지포 : 거치식, 휴대용(불받이 깡통)
(6.2) 거치식 : 작업장 하부 불티 낙하 예상 구간에 석면포 설치
(7) TOWER CRANE 설치 및 운전시 주의사항
(7.1) 조립을 완료하고 운전 전 각부를 조정, 점검, 급유를 행하여 이상 유무를 확인한다.
(7.2) 크레인에는 반드시 1대에 1명의 책임자를 둔다.
(7.3) 운전 개시 전, 크레인에 접촉할 장해물은 모두 제거한다.
(7.4) 운반하물을 옆으로 끌거나 거는 것은 피해야 한다. 이는 편심하중을 방지하기 위함이다.
(7.5) 하중을 걸었을 때는 일단 정지 하에 하물의 안전을 확인한 후 천천히 옮긴다.
(7.6) 길이가 긴 물건의 한편을 걸어 이동 할 때, 지브를 부착하여 사용할 경우에는 수평 이동하여 하물이 밑으로 늘어져 흔들리지 않도록 한다.
(7.7) 작업시의 인장 하중은 제한 하중이하로 할 것을 준수해야 한다.
(7.8) 정지 시킬 때는 모든 조작 레버를 중위치에 둔 다음 MAIN 스위치를 뺀다.
(7.9) WIRE 노후 점검, 붐 손상여부, 브레이크 점검 및 주유 점검
(8) 제품 운반 작업
(8.1) 운반 작업시 하물 걸기 작업 위치와 하물의 이동 경로의 안전을 확인하고 운전자 및 신호자간의 연락은 충분히 숙지한다.
(8.2) 와이어로프는 하물 중량에 적합한 굵기와 길이를 선정한다.
(8.3) 일반적으로 Ø12mm, 14mm, 16mm를 많이 사용한다.
(8.4) 와이어로프는 작업 전 변행 된 것, 꼬인 것, 강선의 절단, 부식 등의 유무에 대해 점검 후 결함이 있는 것은 사용치 않는다.
(8.4.2) 직경의 감소가 공칭경의 7%가 넘는 것
(8.4.4) 한간에 소선이 10%이상 끊어진 것
(8.4.6) 압축 이음세의 와이어로프가 약해진 것
(8.5) 걸기를 할 때는 중심의 위치가 편심 되지 않게 수평으로 올라오도록 주의해서 건다.
(8.6) 두 줄 이상 사용함을 원칙으로 한다.
(8.7) 걸기가 끝나면 모든 작업원은 안전한 장소로 대치한다.
(8.8) 들어올리기는 신호자의 손짓이나 통신장비에 의한다.
(8.9) 짐을 달아 올릴 때에는 우선 약간 올린 후 땅에 떨어졌을 때 일단 세우고 걸기의 상태가 좋은가 또는 작업원의 위험은 없는가 확인한다.
(8.10) 인양, 이동 중에 하물이 흔들리거나 장애물 등에 걸리거나 할 때는 반드시 운전을 중지한다.
(9) 세우기 작업
(9.1.1) 타 작업에 방해되지 않고 사용에 적절한 위치에 놓아두어야 한다.
(9.1.2) 철골 조립 순서 고려하여 부재를 반입한다.
(9.1.3) 모양이 같은 것은 가지런히 둔다.
(9.1.4) 바로 사용할 것은 상부에 놓는다.
(9.1.5) 무거운 것, 큰 것부터 가볍고 작은 것
(9.1.6) 높이는 밑의 폭이 약 3배 이하
(9.1.7) 작은 볼트, 너트류는 규격별로 정리
(9.2.1) 인양용 와이어로프, 샤클, 받침대, 유도 로프, 지렛대 핀, 조임기구 등을 준비한다.

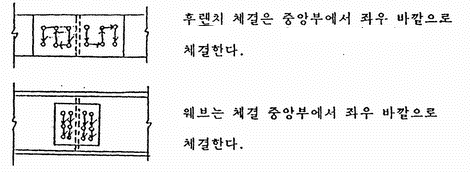

(9.2.2) 부착 철판에 와이어로프를 걸때는 샤클을 사용하며 샤클용 구멍이나 볼트구멍에 와이어로프를 직접 걸어 사용하지 않는다.
(9.2.3) 후크에 와이어로프를 걸 경우 중심에 걸어야 하며 기둥을 세우는 중 낙하 할 위험이 있으므로 주의를 요한다.
(9.2.4) 기둥 인양시 밑 부분이 미끄러지지 않게 서서히 들어 올린다.
(9.2.5) 좌우 회전시 서서히 하여 원운동이 얼어나지 않도록 한다.
(9.2.6) 작업자들은 힘을 합하여 기둥 베이스 프레트 구멍과 앙카 볼트를 보면서 유도 후 볼트가 손상되지 않도록 조립한다.
(9.3.1) 와이어로프는 후크의 중심에 걸고 운전자에게 보의 설치 위치를 지시한다.
(9.3.2) 작업원은 한곳에 2명 다른 방향에서 1명 또는 2명으로 구성하고 작업원은 안전대를 착용하고 보의 도착을 기다린다.
(9.4.1) 안전대를 기둥 또는 승강용 트립에 부착 사용하며 추락을 예방한다.
(9.4.2) 드리프트 핀을 박을 때 볼트 구멍이 손상되지 않도록 핀이 튀어 나가지 않도록 주의한다.
(9.4.3) 가볼트는 정해진 수량을 필요한 곳에 조린다.
(9.4.4) 볼트를 조인 다음 인양 와이어로프를 제거한다.
(9.4.5) 와이어로프를 제거시 안전대를 매고 보를 걸어가서 제거한다.
(9.4.6) 안전대를 설치할 구명줄을 양쪽 기둥에 튼튼히 매어 활용한다.
(9.5.1) 용접작업시 화재의 위험이 있는 곳에는 소화기를 배치한다.
(9.5.2) 케이블 및 호스는 사다리 및 층계에 걸리는 장애물이 없어야 한다.
(9.5.3) 개폐용 스위치장치는 용접기에서 가능한 가까운 곳에 설치해야 한다.
(9.5.4) 용접기 터미널에 용접불꽃이 향하게 해서는 안된다.
(9.5.5) 용접전원용 케이블은 발전 동력선 또는 고압 케이블 근처에 놓고 용접 하여서는 안된다.
(9.5.6) 용접이외의 용도로 사용될 경우는 용접기에 접지 시켜야 한다.

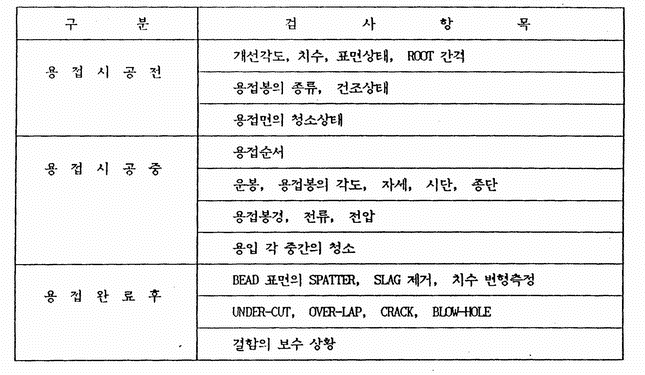

(9.5.7) 이상이 있는 용접기구 및 장비를 쓰는 일이 없도록 항상 검사하여야 한다.
(9.5.8) 드럼통, 탱크 또는 기타 용기는 사전에 내 외부를 조사하고 용접이나 절단에 착수 하여야 한다.
(9.5.10) 우천, 강설시 야외 작업을 중단한다.
(9.5.11) 달아 맨 작업대 위에다 용접할 때 달아 맨 금속성 와이어 등에 용접 케이블이 닿지 않게 하여야 한다.
